能源动脉在东非大地的建设开启了“加速”

06-18 08:10

原创 CPP 中国石油天然气管道局有限公司


这是第4517篇文章推送给你。



6月6日


经过连续两个月的降水保湿


东非地面充满了生机和活力。


它是由管道局建造的


东非石油输出管道


(EACOP)项目


整体建设进度达到30.18%


伴随着干季的到来


建设进入“黄金期”


项目部全面启动“攻坚战”

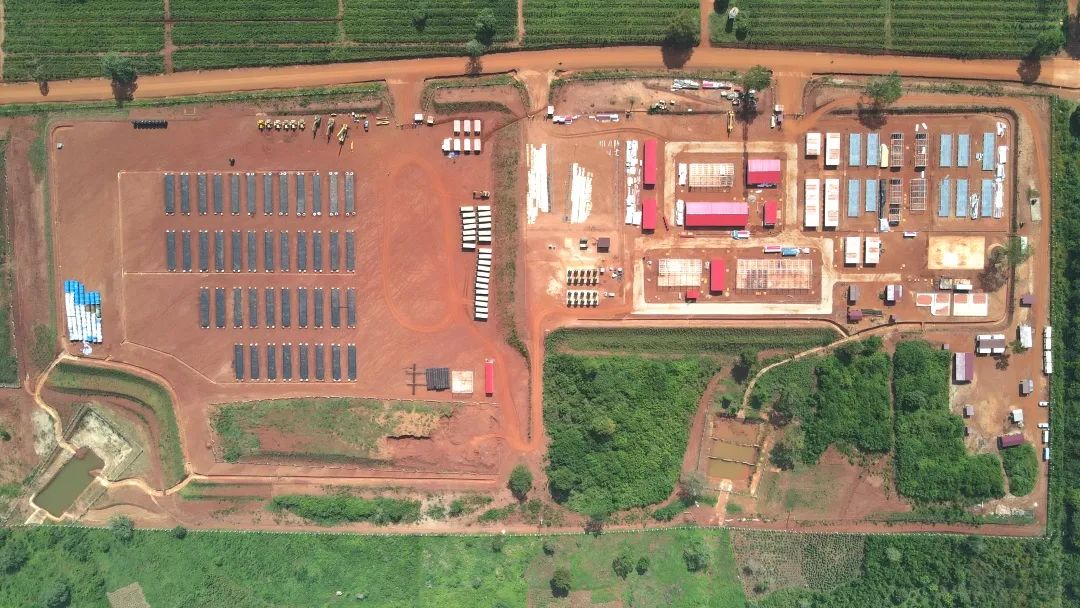

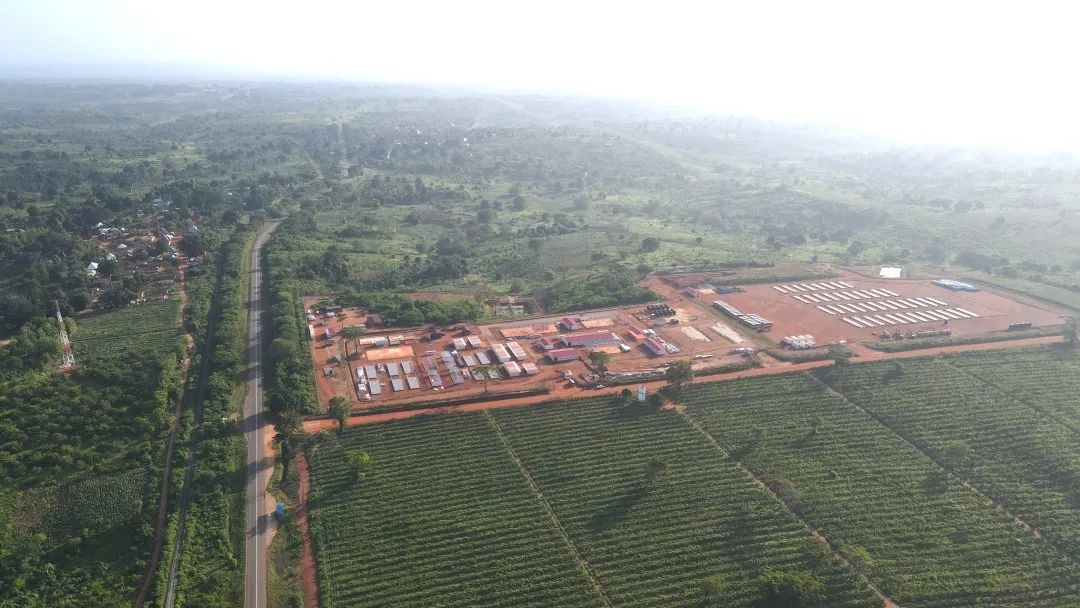

当前,该项目在乌干达和坦桑尼亚两国同步推进,1539公里管道沿线8座场站,18座基地建设如火如荼。在这些基地中,场站综合进展49.91%,管道焊接351公里,已投入使用11个基地。面对建设标准高、业主要求严格、当地国家社会依托条件不足、自然环境严峻,管道局项目团队积极与业主、当地国家政府及相关人员保持良好沟通,通过内外高效合作,解决跨地区管理问题;内部,先行指挥,创新管理模式,优化资源配置,为项目高效推进奠定坚实基础。


解决跨境工程建设难题



EACOP项目跨越乌干达和坦桑尼亚,涉及许多法律、标准、语言和文化差异。项目执行标准高,各种资源需要统筹整合,跨国管理协调难度大。因此,项目部建立了“统一标准” 分区管理的“挂点监督”管理机制。


一方面,结合项目特点,明确了“检查联系责任点”24个挂点联系人,每个项目领导班子和部门领导分区域覆盖关键施工段,形成了“责任到人、节点到天、每周监督、全程跟踪”的“穿透式”管理网络。



另一方面,通过加强责任落实、改善沟通路径、整合资源保障,可以有效解决跨国工程协调问题,实现项目设计、采购、施工、质量、安全等多条管理线的“同图工作、同频共振”。


此外,多语种培训体系、跨文化交流机制和当地人才管理平台的建设也保证了多国员工之间的合作,提高了整个项目团队的组织力和凝聚力。


工程建设生态保护与双线并行



EACOP项目团队在项目建设中,面对复杂的自然地理条件和敏感的生态环境,坚持“先保护后建设”的原则,同步推进生态保护和工程建设。


项目团队在穿越野生动物栖息地、湿地和社区用地时,提前对生物多样性进行了详细的研究和环境影响评估,并制定了多样化的施工方案,力求最大限度地减少对生态系统的影响。

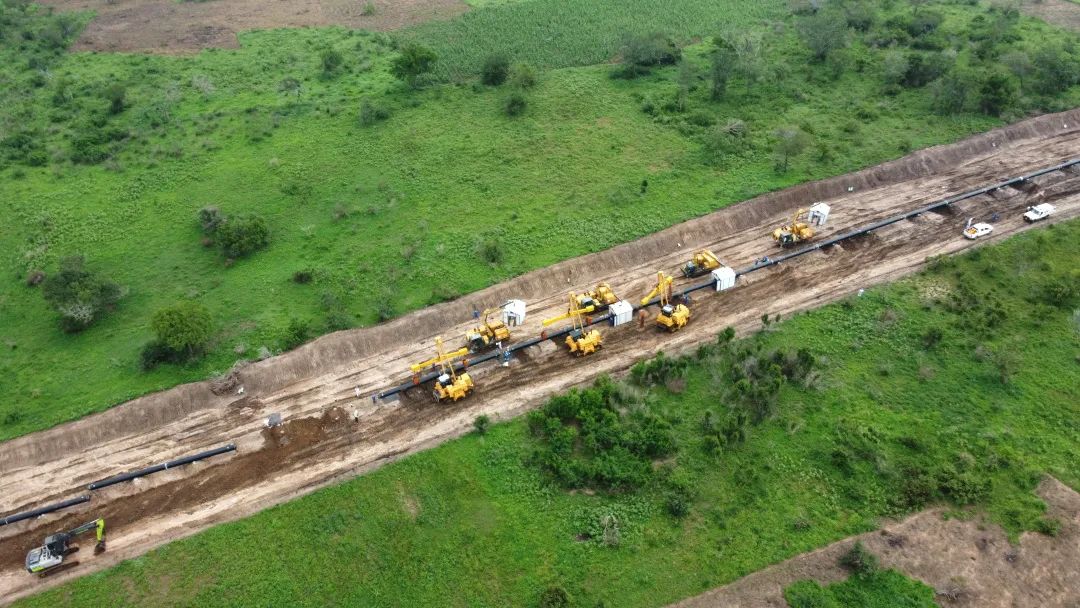

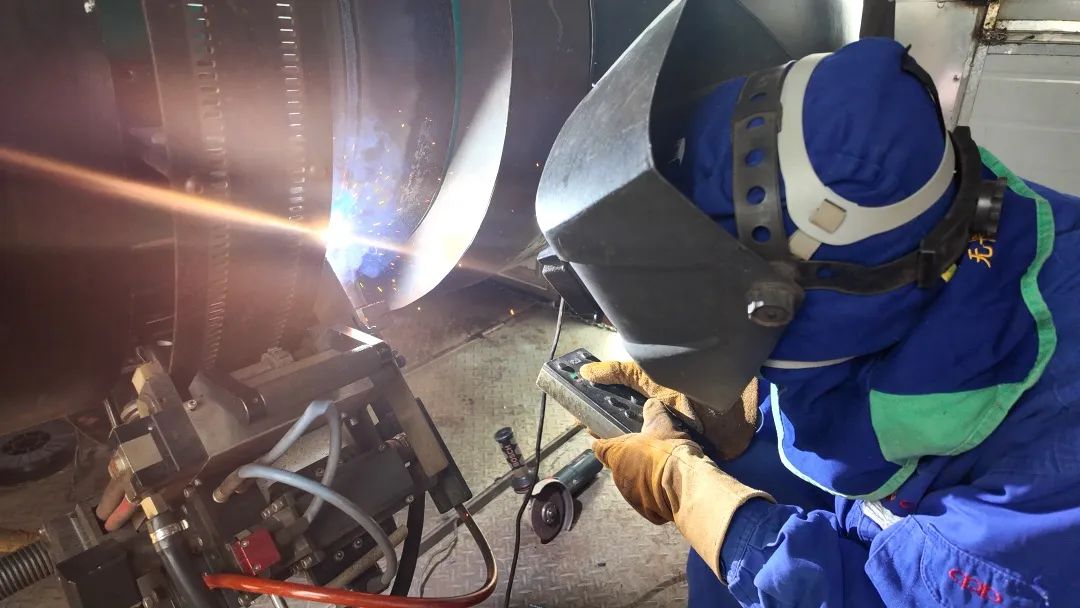

在技术层面,管道局充分发挥了“四全”管道焊接检测系统的优势。自主研发CPP900全自动焊机用于全线90%以上的焊接作业,一次焊接合格率达到98.93%,为后续工序创造了有益的施工环境,有效减少了管道下沟时间,减少了对社区生活的影响。

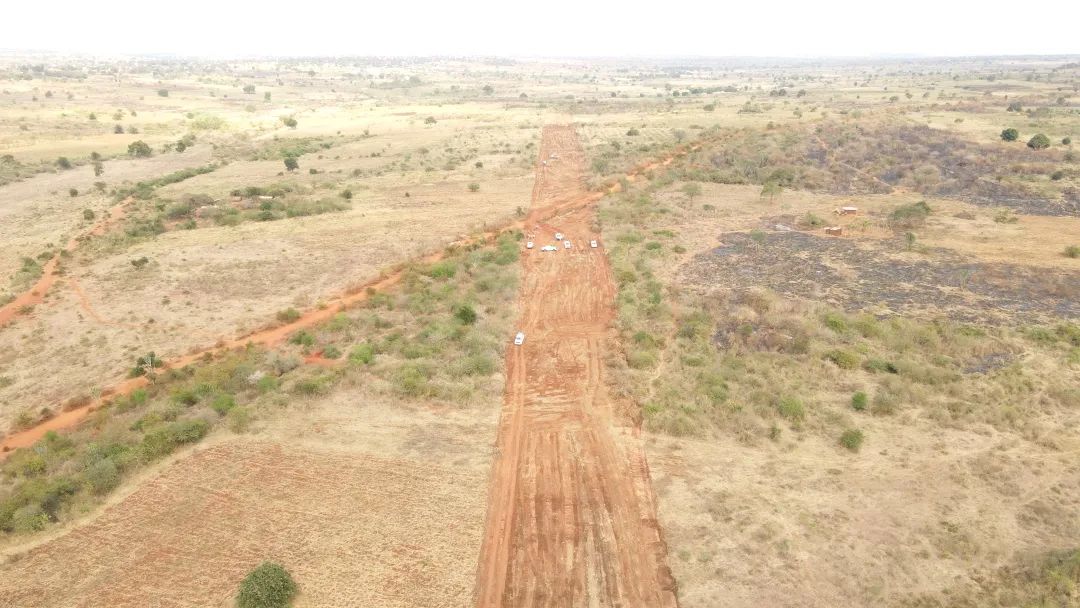

在生态敏感区,项目部采用定向钻孔、非开挖施工技术等环保技术,大大减少了对地面环境的破坏,实施了严格的噪声控制、科学减排、水土保持等管理方法,得到了沿线人民的认可。此外,根据项目全线生物多样性调查,项目部还成立了多个生态巡逻小组,监测沿线动物迁徙和生态变化,确保生态系统的可持续性和安全性。这种“生态优先”的理念不仅得到了业主的认可,而且增强了项目与当地政府之间的认同和支持。



地域化战略激活区域发展

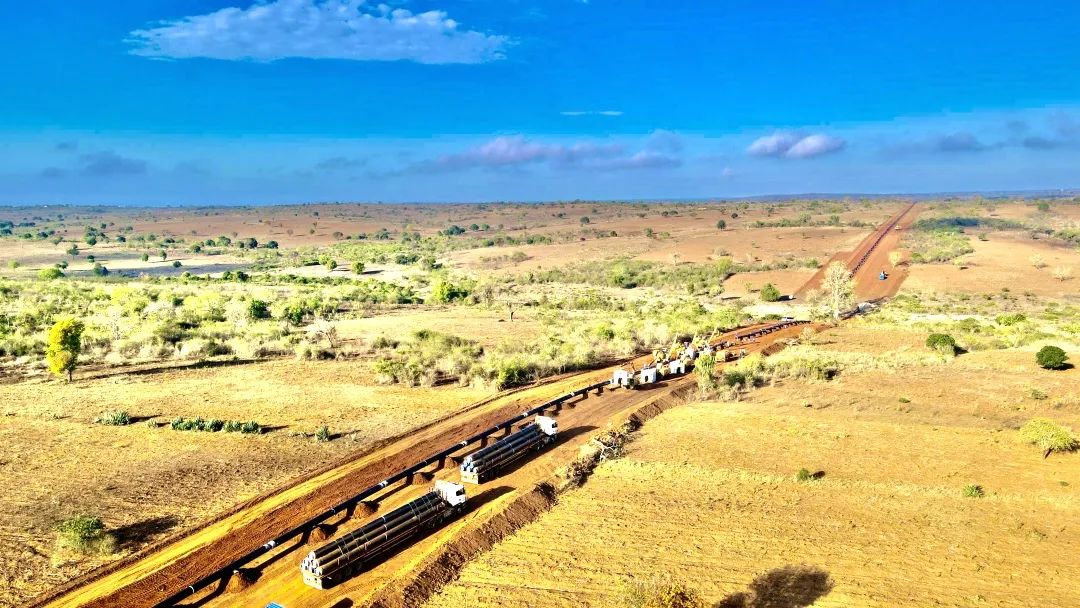

作为跨越两国的大型基础能源设施工程,东非石油输出管道建设在工程推进过程中非常重视本地化工作。沿线培训了170多名焊接、吊管操作等技术人才,当地员工占76.39%。


在两个当地国家管道沿线城市,当地企业优先考虑供应链体系,参与原材料供应、机械租赁、基地建设、物流保障等多个工程建设阶段,极大地促进了当地中小企业的发展,构成了“项目驱动-产业联动-区域跃升”的良性循环。



在与项目业主共同举办的区域合作论坛上,政府代表感谢CPP和多方在致辞中为促进当地就业和经济发展做出的贡献。


项目部仍在沿线开展安全教育、卫生服务等社会公益活动,改善沿线社区公共服务水平,激活沿线地区社会经济发展的内生动力,建设17公里,检修拓宽40公里的乡村道路。



截至目前,项目部已直接创造3901多个本地就业机会,通过技能培训、劳务转换、技术输出等方式,推动1000多名本地居民提高就业能力。


管道局承建的EACOP项目“进度条”在思想先行、管理创新和实施有力的项目建设体系下,仍在不断刷新。



喜欢这篇文章,请在文末右下方“点赞” 看看吧!


文图 | 顾浩天


编辑 | 王伊婧


审校 | 苑晟祥


监制 | 刘涛


原题:东非大地能源动脉建设开启“加速度”
