中核工程联合体负责!世界上最大的“人造太阳”,有新消息
三月二十八日,国际ITER组织(IO)隆重的仪式在项目现场举行,真空容器7号模块正式宣布完成SSAT(模块组装专用工装)上的所有工作,满足将其吊装到PIT(Tokamak堆坑)的要求。这是ITER项目的关键里程碑,意味着中核工程联合体承担的ITER核心安装项目取得了长足的进步,为世界上最大的“人工太阳”计划按照节点推进奠定了基础。本节点再一次证明了项目团队的奉献精神、想象力和专业态度,IO总干事巴拉巴斯基指出。

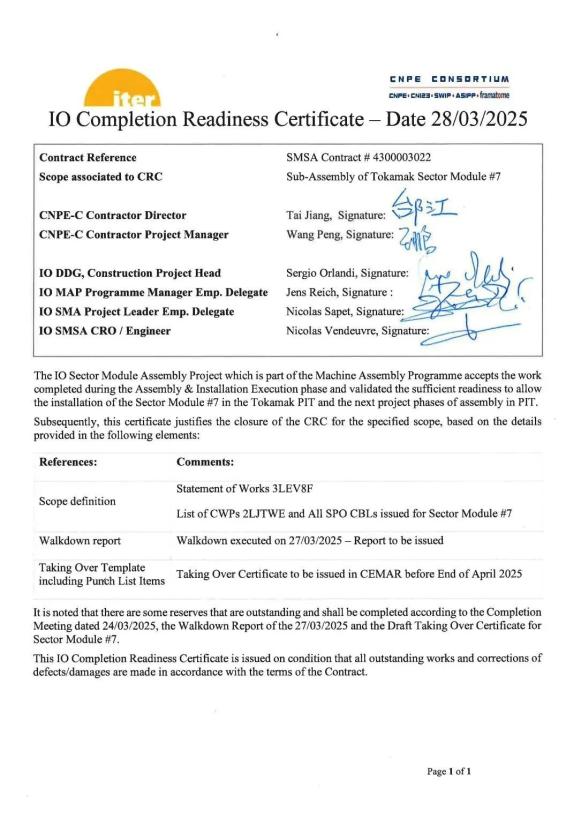

7号(SM7)IO签署真空室模块预组装竣工证书
面对困难:从合同落地到全面启动
ITER组织于2024年2月6日正式向中核工程联合体授予托卡马克核心安装标段真空室模块组装任务,这意味着中国团队已经成为ITER工程核心设备安装的唯一承包商。三月二十八日之后,SMSA(真空室模块预组装)项目启动会召开,现场作业全面启动。面对真空室模块精密组装、多国标准组合、设备界面复杂等国际问题,联合团队在2024年9月18日全面启动模块7号移动ITER现场关键路径工作,迅速建立了中法意多国专家协同机制。
逆势加速:三班轮战创造“中国速度”
模块7号吊装计划于2025年5月28日实施,由于项目整体进展需要与业主进行多轮讨论,最终决定提前到4月15日。面对41天工期的压缩压力,中核工程联合体于2月初启动了“24小时三班制”。通过优化安装流程,建立快速响应机制,中核工程联合体在3月28日最终达到真空室7号坑内吊装条件的同时,克服了设备到货延迟、现场人力资源短缺等挑战。
中核工程联合体与IO员工合影
全世界关注:托卡马克心脏安装开幕式
真空室作为托卡马克装置的“心脏”,其9个风扇模块的精确安装直接决定了等离子体的约束性能。作为第一个进入吊装阶段的关键部件,模块7号的进展受到了ITER理事会的高度关注。IO项目经理表示:“这一突破不仅验证了中国团队在超精密核工程领域的系统整合能力,也为后续模块的安装建立了标准化的操作范式。”
原题:“中核工程联合体负责!世界上最大的“人造太阳”,有新消息”
