企业220kV总降变扩建项目圆满收官
企业220kV总降变
扩建工程圆满结束
最近,金石变220kV尧石2M47线路间隔调整后,发电成功,意味着公司220kV总降变扩建工程圆满结束。

该扩建项目将公司220kV总降变主网结构扩建为完整的双母双段接线,新增电压等级为220/110kV的联系变更为2台,与国家电网的联系线由原来的2次增加为3次。

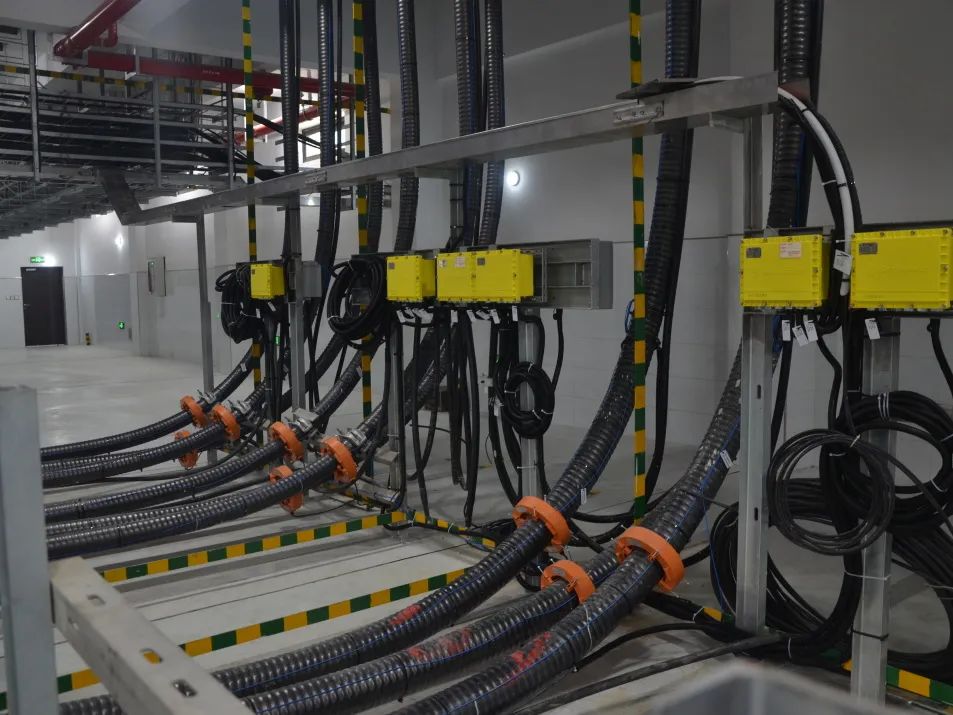

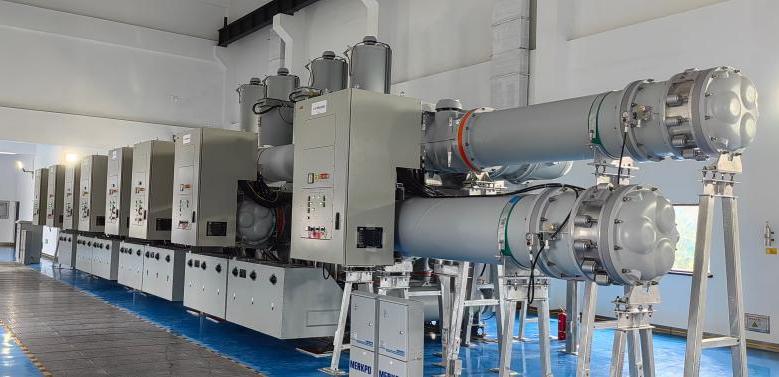

GIS室

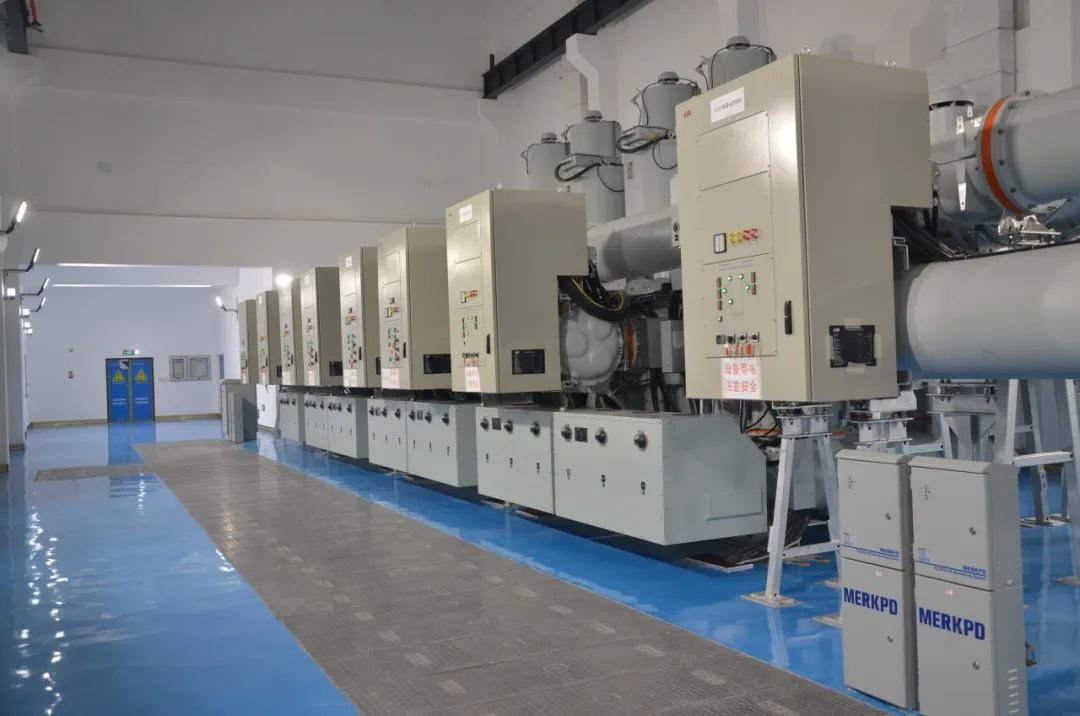

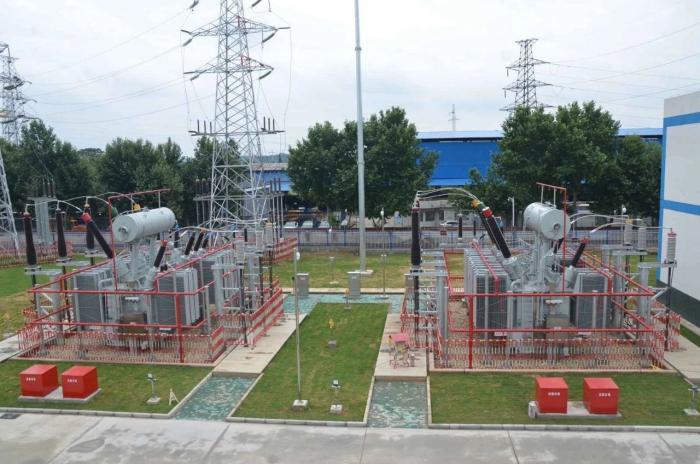

#3、#4联系变
项目投入运行后,增强了电力互供能力,进一步优化了公司的电力网架结构,为构建强大的主网奠定了基础。
►►►
紧盯节点 安全性和质量并存

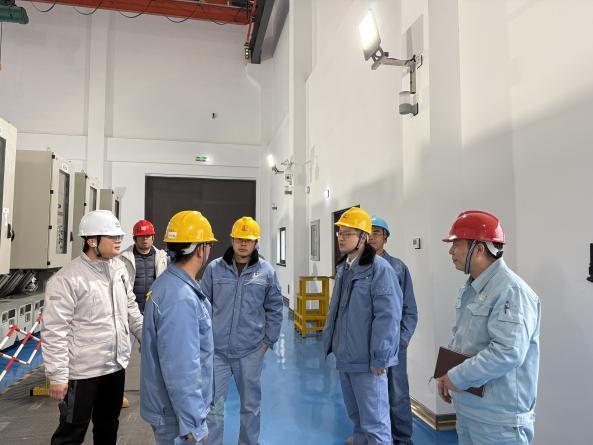

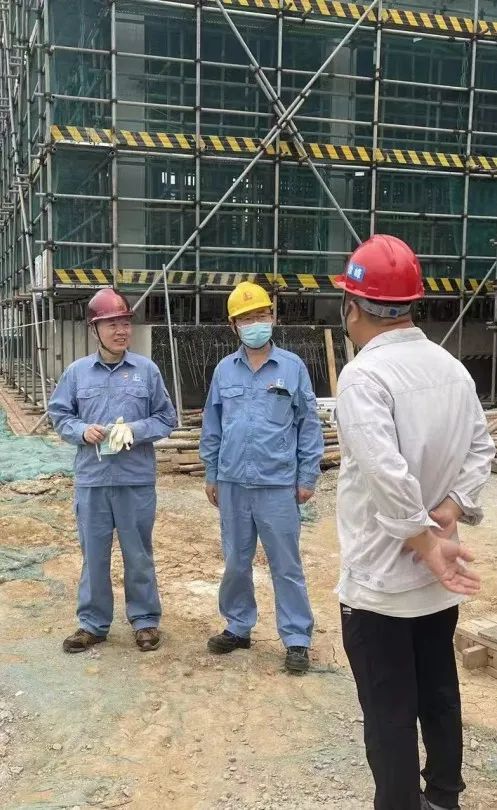

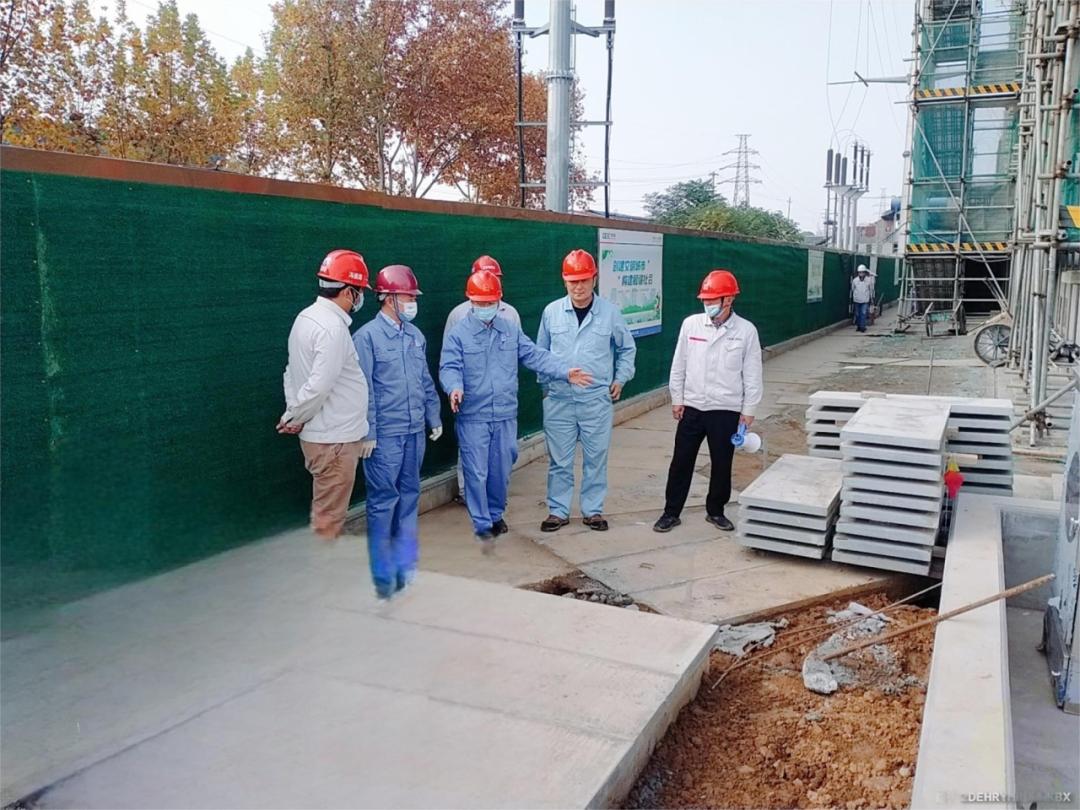

企业领导高度重视工程建设,经常深入现场跟踪施工安全、质量、进度,协调解决工程推进中存在的问题。
✓
2022.2.22

开工仪式

在项目建设过程中,项目部、热电部和施工企业每周组织一次项目建设推进会议,明确重要的施工节点和送电时间,准确控制项目进度。

面对雨季施工、恶劣天气等挑战,我们可以高效合作,克服许多困难,在保证工程安全和质量的同时,提高施工力量和施工顺序,保证施工进度达到预期效果。

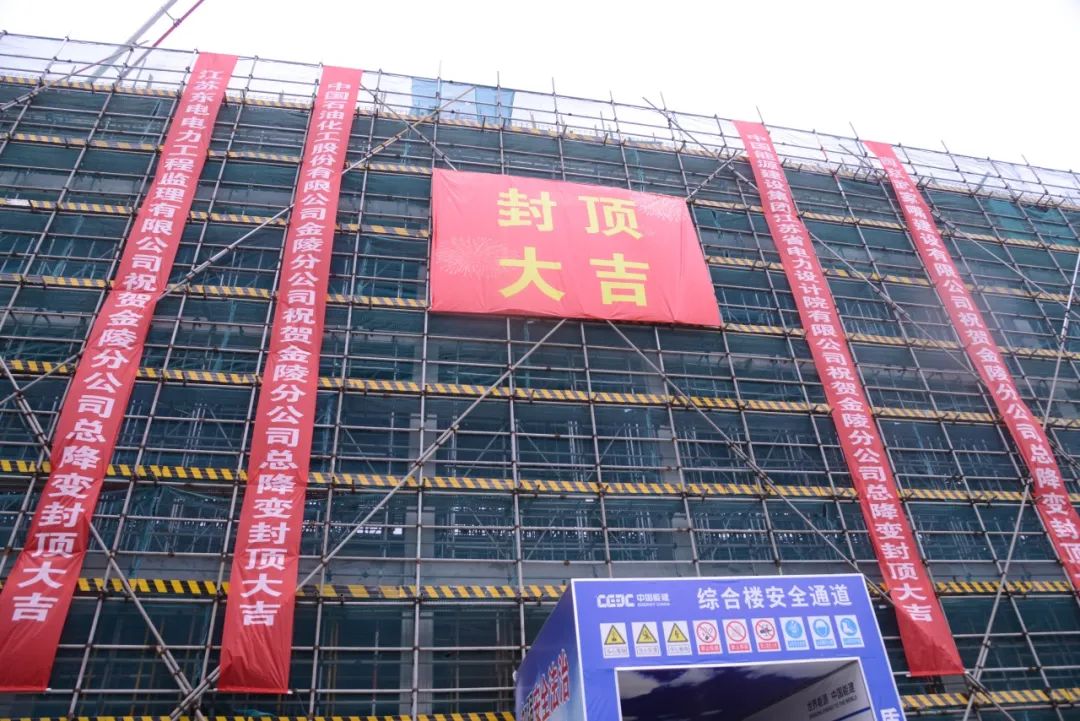

项目封顶成功
2022.8.26

2023.6.25项目中交

►►►
精细操作 稳定保障项目投入使用

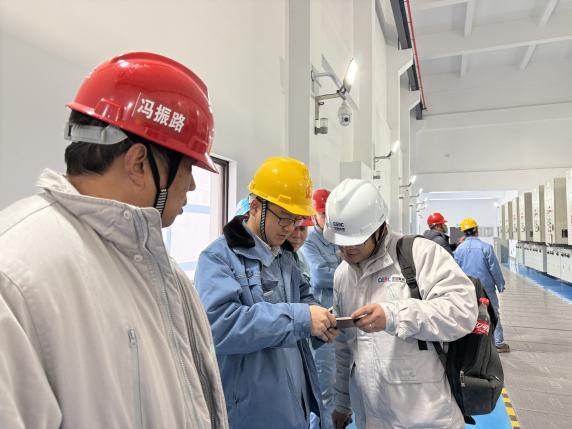

为确保变电站一次性发电成功,机动部、生产计划部、项目部、热电部与南京供电公司合作,多次组织召开专题会议,共同研究发电流程,反复讨论修订变电站启动计划和应急计划,对现场进行联合检查,及时整改发现的问题。

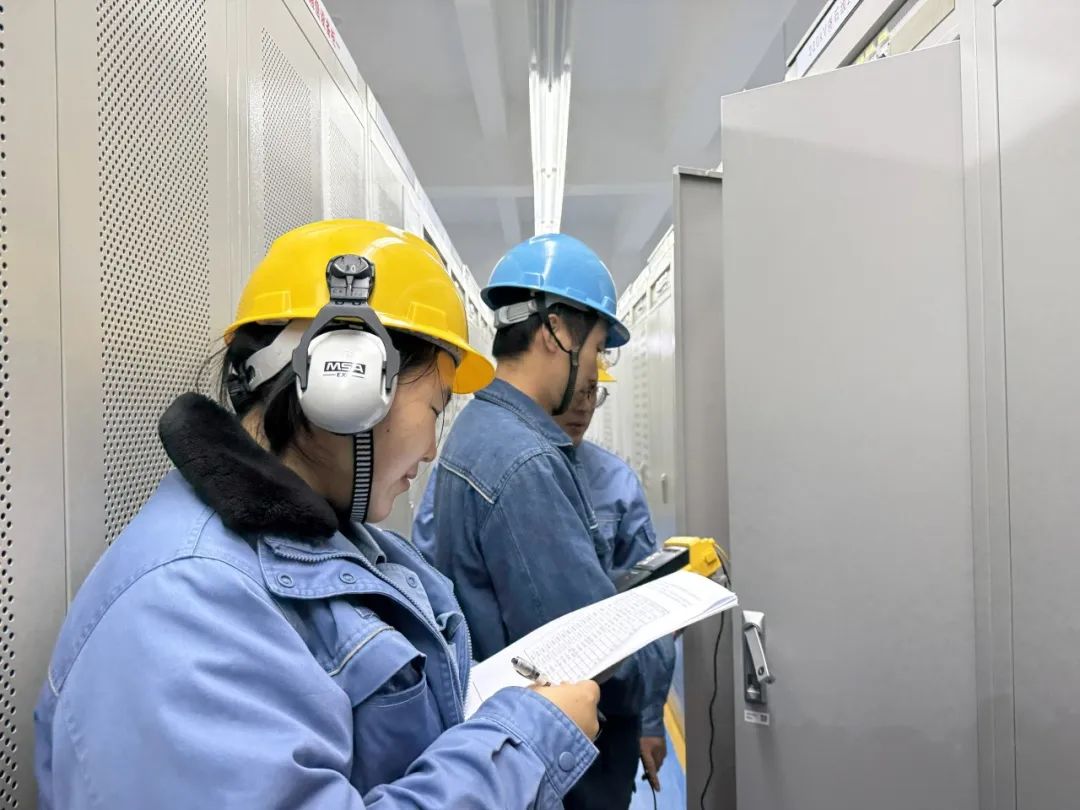

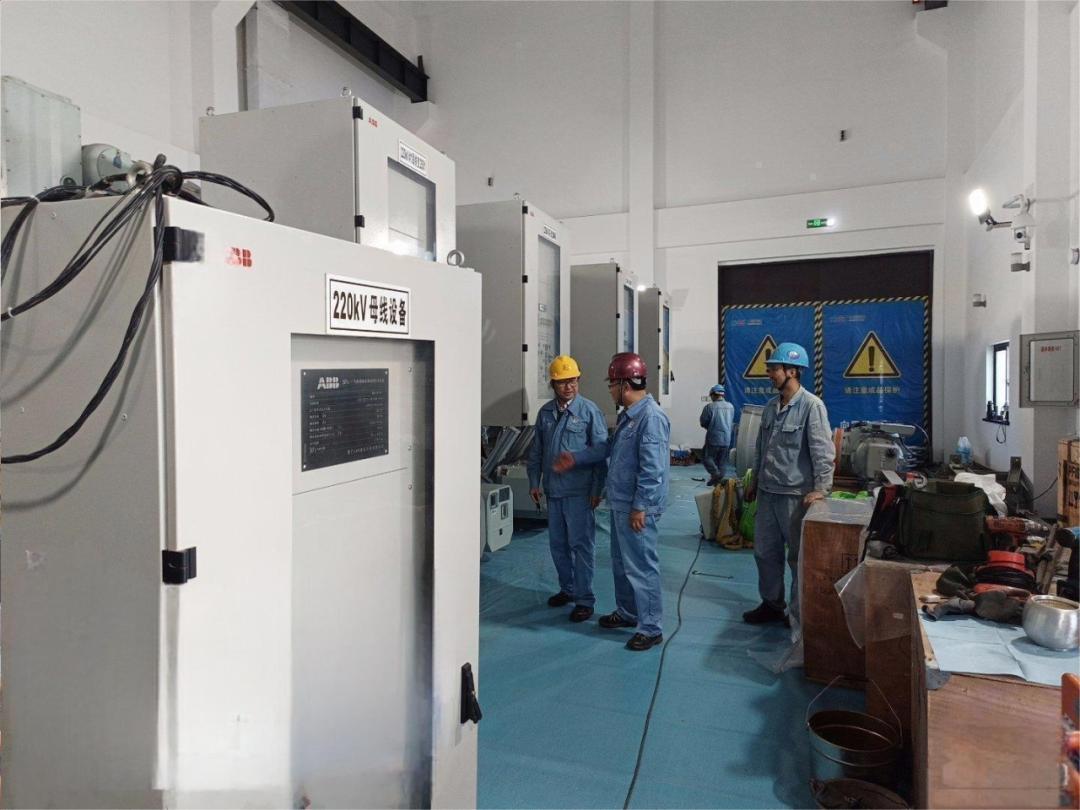

送电前模拟送电操作过程,严格按照送电过程中的操作规程逐一检查测试,确保整个过程的规范性和安全性。

经过精心安排和科学安排,220kV线路投运工作按照启动前制定的方案和流程顺利完成,共执行1067项操作,全部实现零错误,重要保证项目高质量完成。

图片,文字:热电部 编:李楚人 校:刘萍
2025年第12期 总3682期
