福建75亿水库项目大坝锚筋桩质量存严重问题 监理人员曾接受施工方宴请

11-30 06:12

据经济参考报消息,福建省三明市永安抽水蓄能电站下水库工程在建设过程中,被曝出存在严重的偷工减料现象。该项目由中国电建(601669.SH)旗下的水电三局、水电十六局等单位负责施工。


记者在现场调查发现,用于加固坝肩边坡岩土体的数百根锚筋桩存在重大质量缺陷:实际施工长度远未达到设计标准,部分锚筋桩的长度甚至不足设计要求的三分之一。


更令人担忧的是,大多数锚筋桩并未按照规范进行水泥砂浆灌注,施工方仅仅在桩孔口做了简单的封浆处理,以此来应对相关检查。


水利工程专家表示,水库大坝的安全关键在于坝肩的稳固,锚筋桩技术如今已成为水库大坝边坡加固的常规手段。


按照设计图纸,永安抽蓄电站下水库大坝坝肩边坡的锚筋桩,应由三根符合标准的钢筋与钢管、PVC注浆管焊接成完整的桩体结构。据施工人员透露,除了初期施工的几十根锚筋桩是按照图纸要求焊接的,后续很多锚筋桩仅采用简单的“点焊”方式连接三根钢筋,无法形成设计所要求的整体性结构。


有现场工人称:“焊接钢筋太费时间,一天大概只能焊一两根,所以就简化了操作。”


现场知情人士透露,施工中安装的锚筋桩长度严重缩水。以右岸边坡工程为例,2025年8月16日的《永安抽蓄电站现场备忘录》明确标注,锚筋桩的设计长度已从9米调整为12米。但实际施工情况与设计要求相差甚远:工人表示部分锚筋桩的实际安装长度仅为3至5米,有的甚至不到两米,而且三根钢筋中只有一两根勉强达到标准长度,其余钢筋长度差异明显,存在“长短不一”的问题。

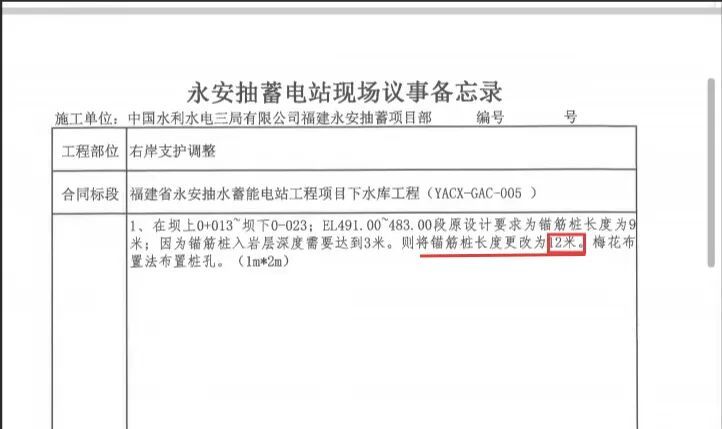

现场议事备忘录明确锚筋桩长度为12米。制图刘超


根据设计要求,永安抽蓄电站下水库大坝坝肩两岸边坡需要安装1000多根锚筋桩,目前已完成600多根。不过,多名参与施工的工人表示,可能只有30%的锚筋桩符合设计要求,剩下的大部分都是不合格的“残次品”。

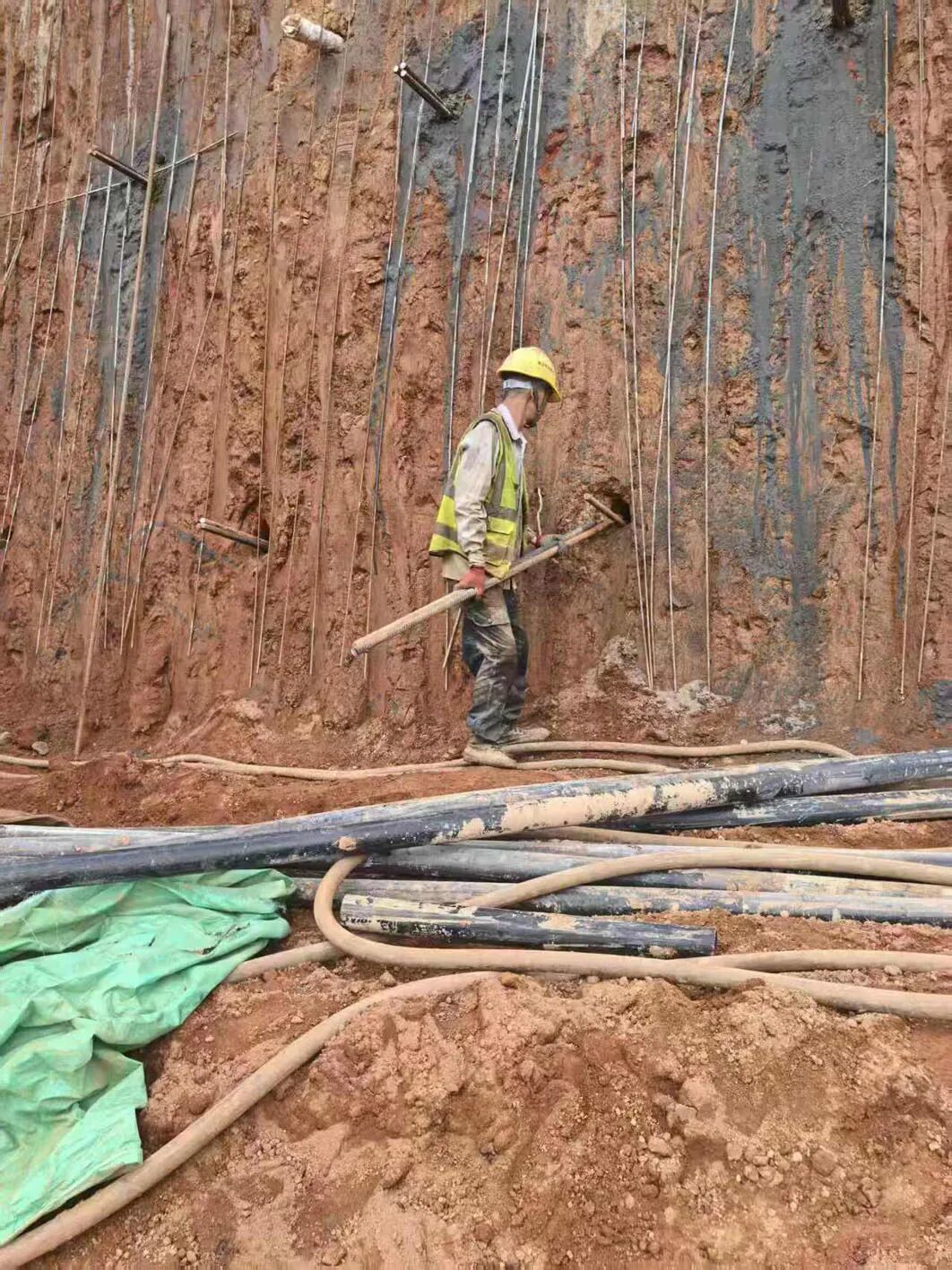

工人在徒手将两根钢筋插入孔洞,钢筋长度约两米。资料照片


此外,记者还发现该工程的监理单位浙江华东工程咨询有限公司(简称“华东咨询公司”)是设计单位中国电建集团华东勘测设计研究院有限公司(简称“华东勘测设计院”)的全资子公司,而华东勘测设计院又隶属于中国电建。


由于涉嫌偷工减料工程的设计方、施工方和监理方都同属中国电建,业内人士对这三方能否切实履行各自职责提出了质疑。



记者获取的视频显示,该标段监理单位华东咨询公司的多名监理人员曾接受施工方的宴请,在KTV娱乐场所饮酒唱歌,每人身边都有一到两名异性有偿陪侍人员。知情人士称,监理等相关方与施工方的这类违规行为并非第一次发生。


天眼查信息显示,华东勘测设计院和华东咨询公司近期有不少招投标项目与中国电建的下属企业有关联。比如在福建华安抽水蓄能电站下水库工程和输水发电系统工程的多个标段中,这两家公司也分别担任设计方和监理方,而该抽水蓄能电站的施工方同样是中国电建的下属企业。


《建筑法》明确规定,工程监理单位与被监理工程的承包单位以及建筑材料、建筑构配件和设备供应单位不得存在隶属关系或者其他利害关系。《建设工程质量管理条例》也指出,工程监理单位若与被监理工程的施工承包单位以及建筑材料、建筑构配件和设备供应单位有隶属关系或者其他利害关系,不得承担该建设工程的监理业务。


据极目新闻报道,11月28日,永安市水利局工作人员向记者表示,据他们了解,目前市里已经成立了专项调查组,工作人员已经前往现场开展调查核实工作。


公开信息显示,永安抽水蓄能电站项目总投资75亿元,是福建省“十四五”规划中首个获得核准的百万千瓦级大型储能项目。项目投产后,年平均发电量可达12.6亿千瓦时,能够节约标准煤66万吨,减少二氧化碳排放165万吨,产生减碳效益1.53亿元,实现利税1.8亿元。


根据公司官网介绍,中国电力建设股份有限公司的前身为中国水利水电建设股份有限公司,于2009年11月30日由中国水利水电建设集团公司和中国水电工程顾问集团公司共同发起设立,2011年在上交所挂牌上市。


今年前三季度,中国电建实现营业总收入4395.53亿元,同比增长3.05%;归母净利润74.74亿元,同比下降14.86%。
