6月18日,在国家电网新源河北省抚宁抽水蓄能电站1号上斜井施工现场,随着最后一声炮响,1号引水系统比计划工期提前12天全线通行。该节点成功完成,为后续高压管道钢管的安装奠定了坚实的基础。

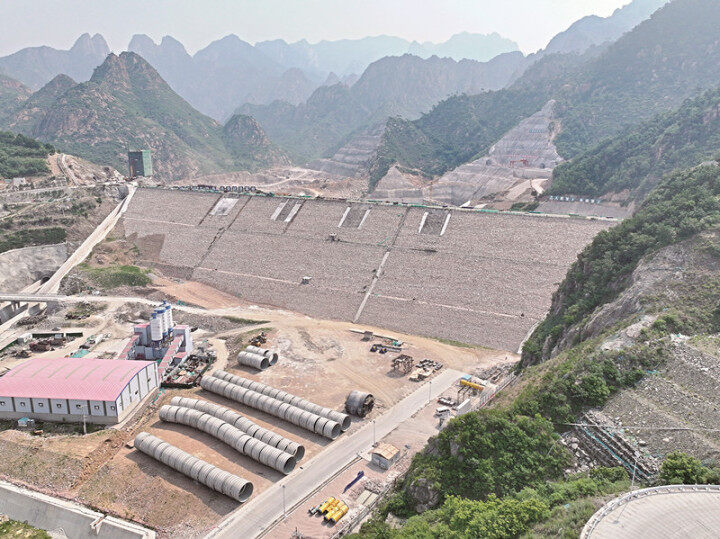

图为国家电网新源河北抚宁抽水蓄能电站下水库大坝。通讯员 祁亚静 摄
国家电网新源河北抚宁抽水蓄能电站1号引水系统由引水隧洞、上平洞、上斜井、中平洞、下斜井、下平洞、高压立管组成,总长1630米,倾斜角度55度。引水斜井选用“定向钻井” “反井钻”开挖导井和人工钻爆扩挖施工技术。面对复杂的地质条件和高技术难度的挑战,国家电网新源河北省抚宁抽水蓄能电站成立了党员突击队,提前规划,精心安排。通过优化施工组织和精确控制爆破,开挖轮廓高精度成型成功克服了围岩局部粉碎、四类围岩地质条件下大断面开挖等问题,实现了安全进步的双重保障。
国家电网新源河北省抚宁抽水蓄能电站是国家能源局“十三五”规划的重点项目。电站总装机120万千瓦,额定水口437米,单机容量30万千瓦的4台可逆泵水轮发电机组,计划2027年首台机组投产发电,2028年全部投产发电。
